دکتر داوود رئیسی مدیرعامل شرکت کارند صدر جهان درگفتگو با روابط عمومی شرکت سرمایه گذاری خوارزمی، به چگونگی فرآیند تولید شمش طلا در معدن شادان و و اخرین وضعیت پروژه فلوتاسیون پرداخت. توضیحی مختصر در مورد چگونگی تولید طلا در معدن شادان ارائه بفرمایید:
معدن شادان با ذخیره معدنی 8/54 میلیون تن با عیار متوسط 45/0 گرم در هر تن طلا و 15/0 درصد مس در 70 کیلومتری شهرستان خوسف از توابع شهرستان بیرجند در استان خراسان جنوبی واقع شده است. فرآیند تولید در معدن طلای شادن به شرح ذیل میباشد:

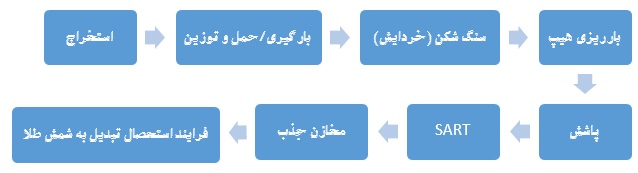

سنگ معدن پس از استخراج )در طی عملیات معدنکاری به وسیله مواد ناریه(،توسط ماشینآلات از بخش معدن حمل، و پس از باسکول و مشخص شدن تناژ جهت خردایش به واحد سنگ شکن منتقل میشود. سپس با استفاده از مجموعهای از سنگشکنهای فکی و مخروطی، خردایش شده و توسط مجموعهای از نوارنقالهها و هاپر و استکر، به محل بارریزی (هیپ ها) انتقال داده میشود. پس از بارریزی کانسنگ خردایش شده، عملیات پایپینگ دنبال می شود. انحال طلای موجود در خاک از طریق پاشش محلول آب حاوی سیانید سدیم صورت میپذیرد که پس از انحلال محلول باردار حاوی طلا (PLS) و مس به حوضچههای تجمیع محلول در پاییندست کارخانه منتقل میشود. پیش از ورود محلول به محلول تانکهای جذب کارخانه، مدار دانش بنیان SART، مس موجود در محلول را به صورت کنسانتره مس سولفیدی تهنشین مینماید. سپس محلول به تانکهای جذب در اتاقهای کارخانه جذب منتقل میشود. در این مرحله طلای موجود در محلول در تانکهای جذب توسط کربن فعال جذب و پس از اشباع طلا، کربن موجود از تانک خارج و به واحد واجذب کارخانه طلا منتقل میشود. در این مرحله و پس از واجذب محلول عیاردار، از مسیر الکتروونینگ- اسیدشویی- تیزابکاری و نهایتاً ذوب محصول شمش طلا تولید میشود.
مدل فروش طلا در معدن شادان به چه صورت میباشد:
پس از تعیین عیار طلا تولید شده و تبدیل آن به شمش طلا با خلوص 995 و وزن 1000 گرم، شمشها به خزانه بورس تحویل شده و پس از صحتسنجی کمی و کیفی، جهت عرضه در بورس کالا معادل وزن طلای تحویلی شرکت مجوز فروش گواهی را از بورس دریافت مینماید.
زمانبندی فروش طلا براساس چه سیاستها و رویکردی صورت میپذیرد؟ آیا زمانبندی از پیش تعیین شدهای وجود دارد یا براساس تحلیل بازار و تغییرات قیمت جهانی صورت میپذیرد؟
پاسخ: مقادیر فروش در هر بازه به فراخور نیاز به نقدینگی بر مبنای برنامهریزیهای بودجهای شرکت، و همچنین تحلیل نوسانات بازار، عرضه و به فروش میرسد.
آخرین وضعیت پیشرفت پروژه فلوتاسیون، پیشبینی از زمان بهرهبرداری و برنامه و میزان تامین منابع مالی آن به چه صورت میباشد:
پاسخ: با توجه به انجام مطالعات امکانسنجی پروژه و مطالعات مالی و اقتصادی طرح یک بازه حداکثر 24 ماهه برای مطالعات مهندسی، ساخت و نصب پروژه در نظر گرفته شده است و انتظار است شروع بهره برداری از این پروژه در بهمن ماه سال 1404 آغاز شود. در حال حاضر پروژه در مرحله نهایی انتخاب پیمانکار EPC است. همچنین برنامه تامین نقدینگی مورد نیاز در طی اجرای پروژه از طریق دریافت تسهیلات، فروش اوراق و همچنین درآمدهای داخلی شرکت پیشبینی شده است. لازم به اشاره است مجوز زمین محل ساخت کارخانه (99 هکتار)در بلافصل حریم معدن از کارگروه زیربنایی استان دریافت شده است. در خصوص زیرساخت نیز اقدامات لازم جهت تامین آب و برق مکفی پروژه در حال انجام میباشد.
